Valea Nirajului etapa 1


Pentru informaţii detaliate despre celelalte programe cofinanţate de Uniunea Europeană, vă invităm să vizitaţi www.mfe.gov.ro

Conţinutul acestui material nu reprezintă în mod obligatoriu poziţia oficială a Uniunii Europene sau a Guvernului României.


Realizări în anul 2023 și activități etapizate pe anul 2024 pe Contractele de lucrări în cadrul Proiectului regional de dezvoltare a infrastructurii de apă și apă uzată în județul Mureș, în perioada 2014 – 2020. Zona Valea NIRAJULUI. UAT Crăciunești, UAT Acățari, UAT Bereni, UAT Măgherani

1. MS-CL-RO1-LOT02

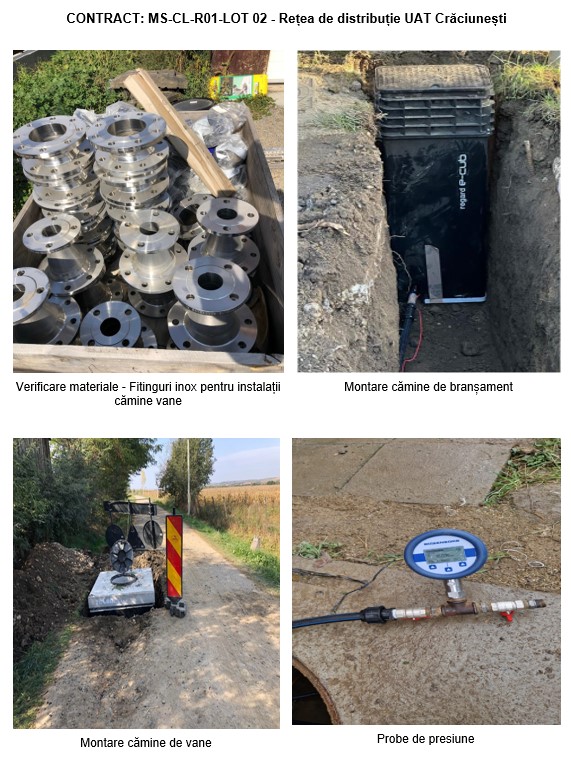

Rețea de distribuție UAT Crăciunești (parțial)
Partener ANTREPRIZA DE REPARAȚII ȘI LUCRĂRI ARL CLUJ S.A.
În anul 2023 au fost realizate următoarele activități:
• Rețea a fost realizată în proporție de 79%
• Branșamente 50%

Etapizat pe anul 2024: rețeaua pentru Drumul Județean, respectiv branșamente pentru Drumul Județean;
Stația de pompare și branșamentele electrice.

2. MS -CL-RO1-LOT 03
Rețea de distribuție UAT Acățari
Partener SC ROMTIM INSTAL S.R.L.
Au fost realizate următoarele activități:
• Rețea finalizată 100%
• Branșamente finalizat 100%

Etapizat pe anul 2024 sunt Branșamentele electrice

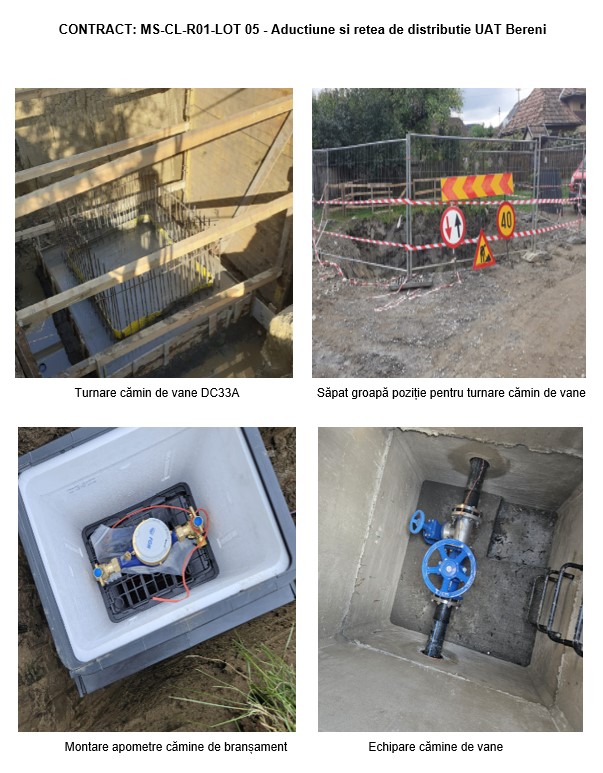

3. MS-CL-RO1-LOT05
Aducțiune și distribuție UAT Bereni
Partener SC LAS PROM S.R.L.
• Aducțiune finalizat 100%
• Transport finalizat 100%
• Distribuție finalizată 100%
• Stația de pompare finalizată în 85%

Pentru anul 2024 au fost etapizate următoarele: finisajul stației de pompare, branșamente electrice pentru Stația de pompare

4. MS-CL-RO1-LOT06
Rețea de distribuție Măgherani
Partener PARMADO CONSIMPEX S.R.L.
• Rețea de transport finalizat 100%
• Rețea de distribuție finalizat 100%
• Branșamente finalizate 100%
• 3 Stații de pompare fiecare finalizat în proporție de 85%

Pentru anul 2024 au fost etapizate următoarele: finisajul celor 3 stații de pompare

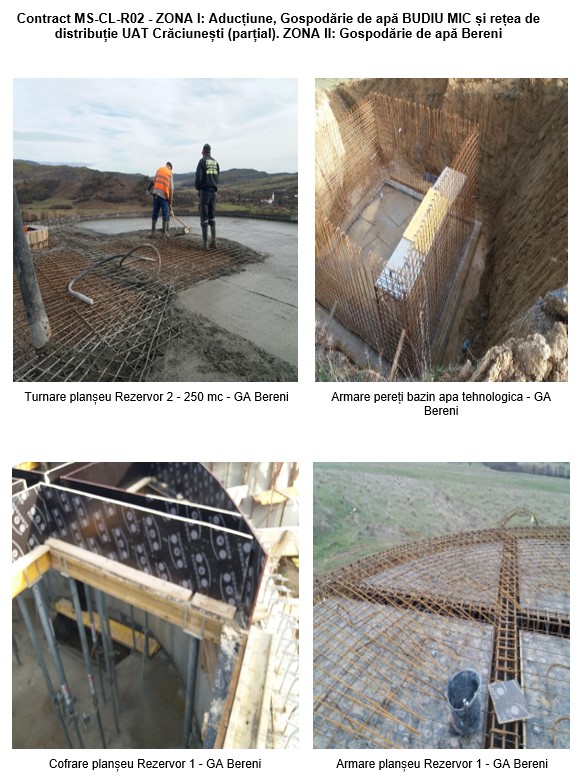

5. MS-CL-R02 Z1-Budiu Mic și Z2-Bereni

Zona 1 Aducțiune, gospodărie de apă Budiu Mic și Zona 2 Gospodărie de apă Bereni
Partener PARMADO CONSIMPEX S.R.L.

Au fost realizate următoarele lucrări:
Zona 1:
• Rețeaua de transport a fost finalizat 100%
• Rețeaua de distribuție finalizat 100%
• Rețeaua de branșamente finalizat 100%
• Gospodăria de Apă Budiu Mic finalizat 60%
• Drumul de acces către Gospodăria de Apă Budiu Mic finalizat 30%

Activități care vor fi realizate în anul 2024
• finalizarea drumului de acces către Gospodăria de Apă Budiu Mic
• finalizarea Gospodăriei de Apă

Zona 2:
• Drum de acces Gospodăria de Apă Bereni finalizat 30%
• Gospodăria de Apă Bereni finalizat 55 %
În  cursul anului 2024 se vor face următoarele lucrări:
realizarea instalațiilor hidromecanice , electrice și de automatizare

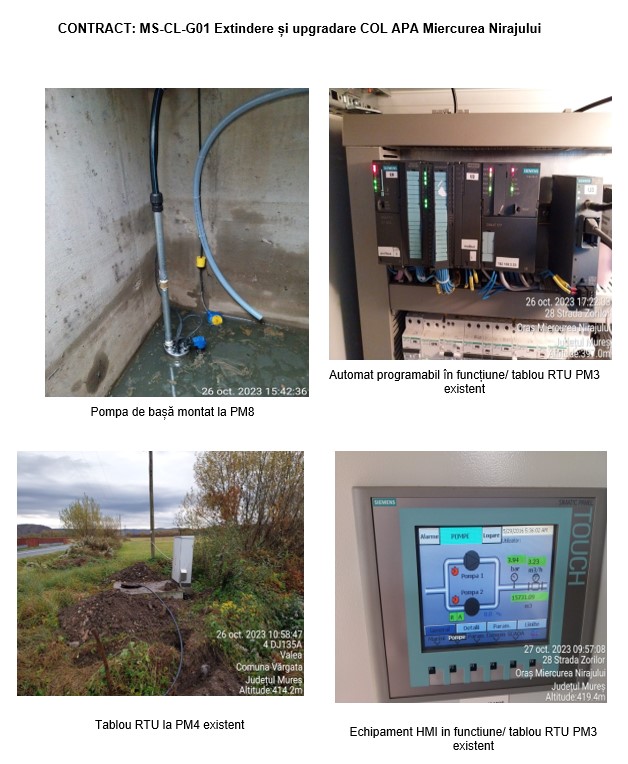

6. MS-CL- G01
Extindere și upgradare COL apă Miercurea Nirajului
Partener ELSACO ELECTRONIC S.R.L.
Au fost realizate:
• Puncte de măsură 100%
• Upgrade hardware SCADA COL Miercurea Nirajului 100%
• Upgrade sistem SCADA COL Miercurea Nirajului 100%
• Integrare puncte de măsură 30%

Pentru anul 2024:
• Finalizare integrare puncte de măsura în SCADA COL Miercurea Nirajului.

Conversati pe chat cu noi

Bună ziua. Un operator este disponibil pentru a vă oferi asistenţă.Incepe Chat Ne cerem scuze însă programul de lucru al operatorilor din Call Center s-a încheiat. Vă stăm la dispoziţie de luni până joi între orele 08:00-16:00 şi vineri între orele 08:00 – 14:30.
Inchide
